一、項目名稱:鎳鐵冶煉項目廠前區公共辦公生活設施系統一期工程之招待所精裝修工程
二、項目編號:LZDC2021-G2-00062-HCZB
三、招標公告發布時間:2021年12月8日
四、澄清事項
關于本項目的招標,現對各投標單位提出的問題予以澄清。
1.由于工作量清單編纂需要時間,回標時間可否適當后延?
回復:以招標機構公告為準
2.根據招標文件,該項目的主要商務條件是:沒有預付款、進度款為80%、后期決算后工程余款的支付要在五年后分兩次結清?請明確
回復:詳見招標文件
3.未見詳細的工程決算周期的描述
回復:詳見招標文件
4.請確認業主工程進度款等支付的具體周期是多久?
回復:詳見招標文件
5.為減少項目本身的資金壓力,農民工工資保證金部分可否以公司出具承諾函的形式予以確保?或者別的什么形式?
回復:詳見招標文件
6.請明確該項目中的甲供材料范圍
回復:本裝修工程無甲供材
7.軟裝(藝術擺件、掛畫、綠植、窗簾、裝飾燈具、活動家具和備餐柜等)是否包含在包里?
回復:藝術擺件、綠植、活動家具和備餐柜不包含。掛畫提供畫框(可更換畫面式)。客房窗簾采用遮光布藝加厚窗簾+紗簾。
8.招待所外立面是否包含在包里?
回復:不包含外墻裝飾施工
9.欠缺物料手冊即物料樣板
回復:設計已發
10.材料品牌范圍清單中設計師應明確規格型號和顏色選樣等
回復:規格見圖紙,品牌見招標文件要求,顏色及樣式參見效果圖(需送樣、經發包人確認)。
11.招待所入口處建議設置一塊大尺寸除泥墊
回復:可以
12.室內照明系統4000K似有不妥,建議采用更接近陽光背景色溫的3000K燈具為宜。
回復:客房可采取3000暖白光,以提升燈光舒適度
13.招待所日常布草產品的洗滌是外委還是需要新增專業洗衣房機器設備?
回復:外委
14.標準間衛生間淋浴房的玻璃門開度似乎無法確保人員的出入方便,而且玻璃門回碰撞坐便器,存在安全隱患!
回復:淋浴間玻璃門需配套地面門頂器
15.一層電梯廳天棚嵌入式筒燈處缺節點做法?
回復:做法參見 ZX-1-P03 節點7

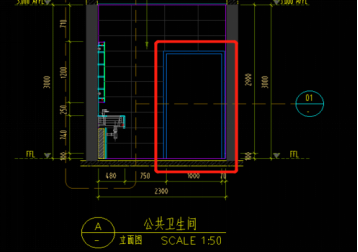

16.一層公共衛生間是否有門套,如有請?zhí)峁┳龇ǎ?/span>
回復:補充做法,雙邊包1.2厚防指紋不銹鋼鈦金門套。
17.一層大廳接待臺是否要做?平面布置圖未見其布置位置?
回復:要做,詳見ZX-1-L15
18.圖紙未見一層窗臺石做法?
回復:根據建筑圖紙,一層沒有窗臺
19.變更圖紙要求所有墻面抹灰,請明確抹灰高度?
回復:抹灰高度至樓板
20.客房衣柜背面圖紙因衣柜遮擋,具體做法請明確
回復:衣柜背面:刮膩子兩遍,打磨平整。
21.信息網絡系統圖、用戶電話交換系統圖、有線電視系統圖主線到前臺辦公室的走向不明確,是管路敷設還是橋架敷設?
回復:見圖:ZX-DQ-07至ZX-DQ-10
22.緊急求助系統圖主線到接待前臺的走向不明確,是管路敷設還是橋架敷設?
回復:見圖:ZX-DQ-07至ZX-DQ-10
23.監控未見系統圖,需明確配管配線的規格型號;
回復:監控不含在本項目內
24.標準間衛生間開門位置,在水電平面圖與現場門洞位置不統一,將出現二次結構改造問題,擬或業主前期先行改造?是以總評布局圖為準還是以房型圖為準?
回復:以各客房裝修平面圖為準
25.房間插座線路走向圖請補充;
回復:增加插座,補充圖紙
26.一層公共區域餐廳,會議室無插座,是否后期增加?
回復:增加插座,補充圖紙
27.二-六層公共走道內無清潔插座,是否后期需要增加?
回復:增加插座,補充圖紙
28.系統圖標注照明回路均為PC25管,管路偏大,是否需要調整?
回復:由中標人優化調整
29.客房衛生間內無接地LEB端子盒到點位敷設施工圖
回復:LEB端子盒到點位敷設,參見建筑設計圖紙電氣專業做法
30.一樓房間內電箱無系統圖是否與二-六樓相同?
回復:做法相同
31.電氣平面圖衛生間開門位置在衛生間中間,與現場不符以現場實際為準還是需要調整?
回復:以各客房裝修平面圖為準
32.給排水管路選用材料圖紙上沒有標注,材質不明確?
回復:給水:PPR管 排水:PVC管
33.上下水管必須確保上下定位準確
回復:準確
34.熱水管是否應做保溫?確定保溫材料的品牌厚度規格
回復:包保溫材料,橡塑保溫材料
35.根據結構圖紙,探索一下是否可以將兩個房間的衛生間改造出一個共同管弄井?
回復:現場已施工完,中標人可以優化調整以增加觀感,費用包含在總承包價內
36.公共走道冷熱水管布放不合理,已嚴重影響空調風管的安裝
回復:由中標人根據現場實際調整
37.現有橋架請確認是強電還是弱電的?兩者務必分開安裝
回復:兩條橋架,弱電、強電分開布設
38.現場未見消防排煙系統及其圖紙
回復:圖紙參見建筑設計圖紙暖通專業做法
39.室內衛生間排風裝置未見圖紙
回復:參見各房間天花燈具定位尺寸圖及圖例
40.大樓防雷等電位接駁未見敷設
回復:已敷設
41.衛生間下水管移位,同時建議采用PVC雙層靜音排水管
回復:現場采用PVC雙層靜音排水管
42.圖紙中局部設計、做法等不明確部分,由中標人根據發包人提供的效果圖優化、完善,費用包含在總包干報價中,原則上結算時不作增補簽證。
43.現場的擋水條需要全部拆除
回復:不明確你們指的是哪里的問題。
44.墻面粉刷噴漿掛網是否需要額外列項,如不需要是否備注說明
回復:含在本項目范圍內。
45.原墻體凹凸不平整,給后續裝修增加工作量
回復:原墻體凹凸不平整,說明建筑驗收不過關,要求建筑返工。
46.門框打膨脹螺絲位置是空心磚,影響裝修質量
回復:門框打膨脹螺絲位置是空心磚,把門附近墻磚拆除,全部重新用頁巖多孔磚砌筑
47.二樓客房衛生間的填洞(35mm*35mm)屬于額外增加的
回復:出補圖。
五、聯系方式
招標代理機構:華采招標集團有限公司 地址:南寧市良慶區平樂大道21號廣西路橋集團總部大廈主樓十七層1708號辦公室 電話:0771-4308717 項目咨詢聯系人:李工 | 招標人:廣西柳鋼中金不銹鋼有限公司 地 址:柳州市北雀路117號 聯系人:李工 電 話:0772-2595957
|
華采招標集團有限公司
2022年1月5日
